欧美—级高清免费播放,在线播放亚洲精品富二代91,无码专区aaaaaa免费视频,亚洲国产一区在线精选

網站地圖 全國服務熱線: 18506320251

山東三維鋼結構廠房加工公司

全國服務熱線:18506320251
郵 箱:sunway@svbuilding.cn
網 址:http://www.shhjwh.com
地 址:山東省滕州市北辛東路6688號

您現在的位置: 網站首頁 > 新聞資訊 > 企業動態 >

企業動態

鋼結構廠房施工安裝步驟方案

人氣:422發表時間:2018-01-08

  鋼結構廠房施工安裝步驟方案

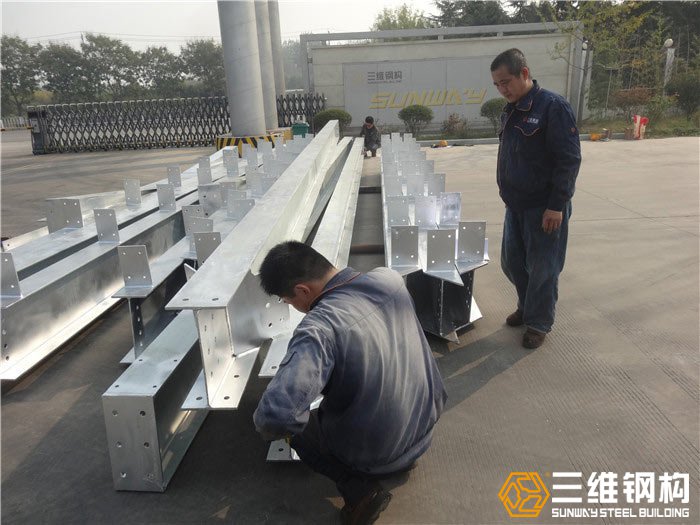

  鋼結構廠房施工安裝步驟圖
 ?、配摻Y構廠房安裝前的準備工作

  ①根據施工方案,進一步編制詳細的施工作業指導書。

 ?、诮M織學習技術文件和有關工程質量標準及施工安全技術操作規程。

 ?、坌蕼y量儀器及量具等。

 ?、苤概涩F場技術人員配合土建單位預埋螺栓和預埋件。構件吊裝前對土建縱橫軸線、標高、預埋件水平等構件進行檢查、復測、驗收,并用油漆標出明顯、準確的標志。

 ?、葑龊冒踩夹g交底。

 ?、迣υO計或業主要求預拼裝的構件在出廠前進行預拼裝,。

 ?、其摻Y構廠房現場構件驗收和堆放

 ?、僦谱鞣矫娓鶕跹b順序提供的進場計劃,配套供應構件,且將構件運輸到指定地點按要求堆放,相關技術資料要隨構件送達。

 ?、诟鶕涍\清單檢查構件,核對構件數量、規格和編號,若發現有誤要及時回執清單,以便構件更換或補齊。

 ?、蹤z查構件的幾何尺寸、節點、孔位、坡口、磨擦面、涂裝等是否符合設計要求或規范規定,中線、標高等是否有正確明顯的標記。進場構件有無損傷、外觀缺陷、變形等。
  鋼結構廠房現場構件驗收和堆放
 ?、馨吹跹b劃分區域,將構件進行分類堆放,并堆放于便于吊裝的位置。

 ?、輼嫾史艖脡|木墊好,墊木的位置應正確,重疊堆放的構件上下墊木要對齊,以免構件變形。

 ?、蕹莎B薄板放置時應抬高架空,使下部空氣流通。薄板存放在庫棚中時一端應抬高,以防止積水。板材應加以覆蓋,嚴禁表面裸露在大氣中,禁止在材料上行走。

 ?、吡憾逊胖丿B層不宜超過3層,其他構件不宜超過4層。

  ⑧保溫材料存放在整潔、干燥、通風良好的地方,用彩條布覆蓋避免雨水、露水打濕。

 ?、卿摻Y構廠房鋼結構吊裝方案的擬定

  用一臺30T汽車吊進行各部分鋼構件的吊裝作業,針對主體鋼構形式分區分別從兩端向中間進行主體鋼構件的吊裝,很后完成整體鋼構的吊裝。

 ?、贅嫾傮w安裝順序流程為:鋼柱的吊裝、校正、固定    鋼梁的安裝、校正、固定      高強螺栓的安裝       單構件安裝、補漆      墻體、梁及屋架安裝      外墻面屋面安裝、收邊、落水、門、窗等工程收尾、資料整理、竣工、驗收。

 ?、诙A段后可安排人員進行墻面等附屬材料的安裝。

更多關于鋼結構廠房工程施工方面的相關 技術文章:
鋼結構廠房施工交底技術內容詳解
輕型鋼結構廠房施工工藝與注意點
 多高層鋼結構廠房施工步驟技術
輕鋼結構施工過程控制重點解析
鋼結構工程在冬季施工需要注意的問題
彩鋼廠房施工需要注意的方面?
